Алматыдағы ЖЭО-3 газға көшіру: дайындық 26% ғана, мерзімнен қатты артта қалу

Энергетика министрлігі Алматыдағы ЖЭО-3 станциясын газға көшіру жұмыстары небәрі 26%-ға дайын екенін және бекітілген кестеден айтарлықтай артта қалғанын хабарлады, деп хабарлайды Almaty.news ақпарат агенттігі.

Министр Ерлан Ақкенженов Алматыдағы ЖЭО-2 және ЖЭО-3 құрылыс алаңдарын аралап, станцияларды табиғи газбен жағуға көшіру жұмыстарын тексерді. Бұл тапсырманы ҚР президенті Қасым-Жомарт Тоқаев берген болатын.

ЖЭО-2-де құрылыстың жалпы дайындық деңгейі 92%-ға жеткен. Технологиялық жабдықты жеткізу толығымен аяқталуға жақын, алаңда 1,5 мыңға жуық маман және 140-тан астам құрылыс техникасы жұмыс істеп жатыр.

Министр құрылыс қарқынын сақтап қалу міндетін қойды. Мердігер ұйымдарға қосымша бейінді мамандарды, оның ішінде монтажшылар мен дәнекерлеушілерді тарту, сондай-ақ іске қосу-реттеу жұмыстарын жүргізу үшін қажетті құжаттарды келісу рәсімдерін жеделдету тапсырылды, — делінген хабарламада.

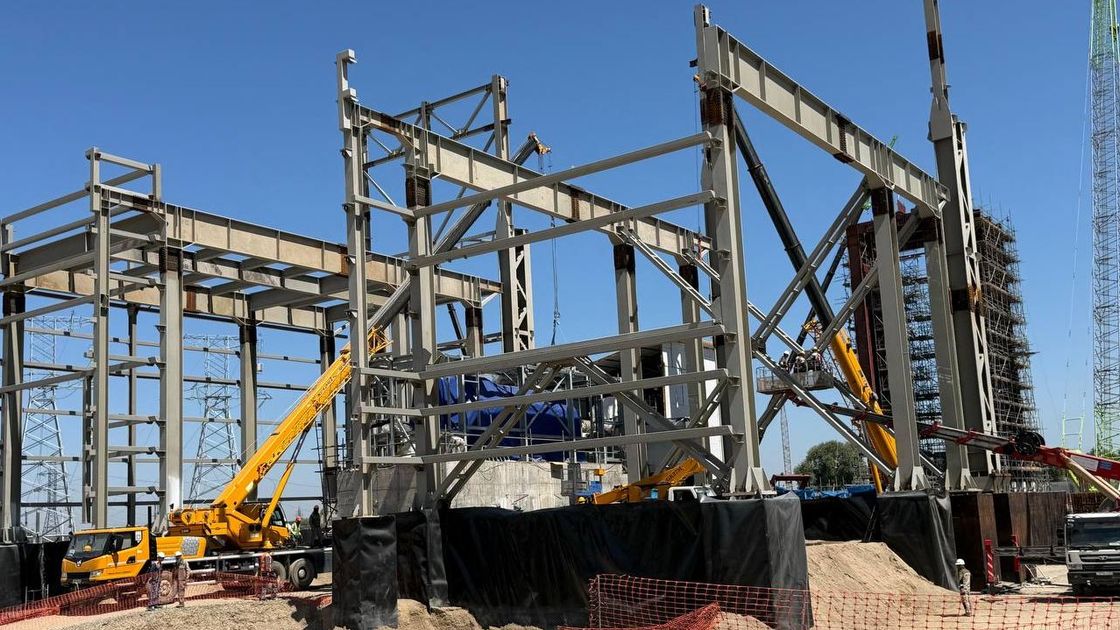

Ал ЖЭО-3-те жобаны іске асыру кестесінен елеулі артта қалу анықталды. Нысанның жалпы дайындығы шамамен 26%-ды құрайды. Алаңда негізгі жабдықты жеткізуде кідірістер бар, ал нақты жұмысшылар саны 600 адамнан аспайды, жоспарлы қажеттілік 1600 адам болған кезде.

Энергетика министрлігінің мәліметінше, бұл тарату құрылғысы мен басқару жүйелері сияқты бірқатар негізгі нысандар бойынша құрылыс-монтаж жұмыстарының мерзіміне әсер етеді.

Министр тапсырыс беруші мен бас мердігерге қысқа мерзімде құрылыс қарқынын арттыруды, персонал санын және пайдаланылатын техника көлемін жобалық талаптарға дейін жеткізуді тапсырды.

Нысанның бекітілген мерзімдері бар, ешқандай ауыстыру талқыланбайды! Кадр тапшылығын дереу жоюды және құрылыстағы арнайы техника көлемін бірнеше есе ұлғайтуды талап етемін, — деді Ерлан Ақкенженов.

Ол егер алдағы апталарда артта қалған нысанда ресурстар толық жұмылдырылмаса, тапсырыс берушілер мен мердігерлерге қатаң шаралар қолданылатынын ескертті.

Дереккөз: Nur.kz
