...
... Алматы
USD
EUR
RUB
Новости Алматы

ТЭЦ-2 в Алматы готова на 93,75%: министр проверил ход модернизации

Министр энергетики Казахстана Ерлан Аккенженов проинспектировал строительство и перевод на газ алматинских ТЭЦ-2 и ТЭЦ-3, сообщает Almaty.news.

Модернизация ТЭЦ-2 вышла на финишную прямую. Готовность проекта — 93,75%, отставание от изначального графика почти устранено. Технологическое оборудование поставлено полностью.

На станции идут пусконаладка и индивидуальные испытания систем. Предварительный запуск основного генерирующего оборудования намечен на 15 октября. Полная интеграция систем и ввод станции в эксплуатацию запланированы до конца декабря 2026 года.

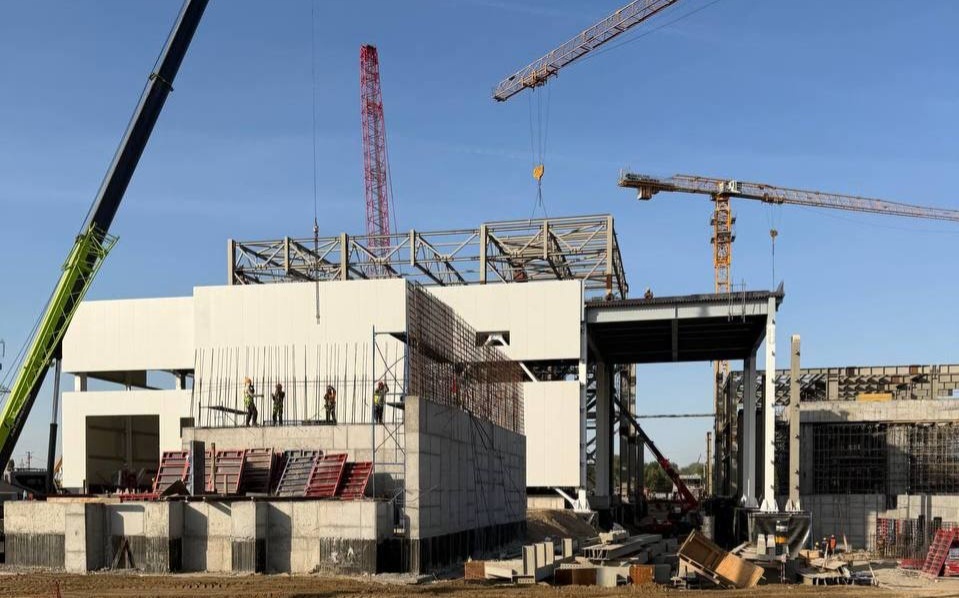

На ТЭЦ-3 работают в две смены: 809 человек и 70 единиц техники. Готовность объекта — 27,09%. На фундаменте смонтированы первая газовая турбина и генератор, продолжаются работы по главному корпусу и вспомогательным объектам.

В Минэнерго отметили: на ТЭЦ-3 сохраняются риски срыва утверждённых сроков. На совещании с руководством заказчика и генподрядчика Аккенженов указал на слабую мобилизацию специалистов и задержки с поставкой материалов.

Темпы работ на ТЭЦ-3 вызывают серьезные нарекания. Ссылки на сложности с логистикой не принимаются, эти вопросы нужно было решать заранее. Подрядчику необходимо срочно закрыть проблемы с поставками оборудования, усилить смены специалистами и нагнать утвержденный график. Сроки сдачи станции пересматриваться не будут, спрос с руководства компаний будет персональным,

— заявил министр.

По итогам поездки АО «Самрук-Энерго» и подрядным организациям поручено нарастить круглосуточные темпы строительно-монтажных работ, обеспечить своевременные поставки и принять исчерпывающие меры для ликвидации отставания по ТЭЦ-3.

Ранее аким Алматы Дархан Сатыбалды сообщил, что ТЭЦ-2 и ТЭЦ-3 в Алматы переведут на газ для снижения выбросов.
